水泥厂与配套矿山 EHS 数字化:由哪几块拼成、先上哪块

不少水泥厂的安全科长跟我聊,第一句常是:”这套系统到底买的是什么?”

它不是一套软件,是几块能力拼起来的。这一页把它们画成一张图,每块标清楚:解决什么问题、站里已经写到哪一步、哪块还空着。

每块具体解决什么、彼此怎么咬合,我写在《水泥厂及配套矿山安全生产系统由哪些模块组成》这篇里了。这一页不重复那些解释,只做三件事:给一张总图、给每块挂上能点开的文章、给一条先上哪块的顺序。

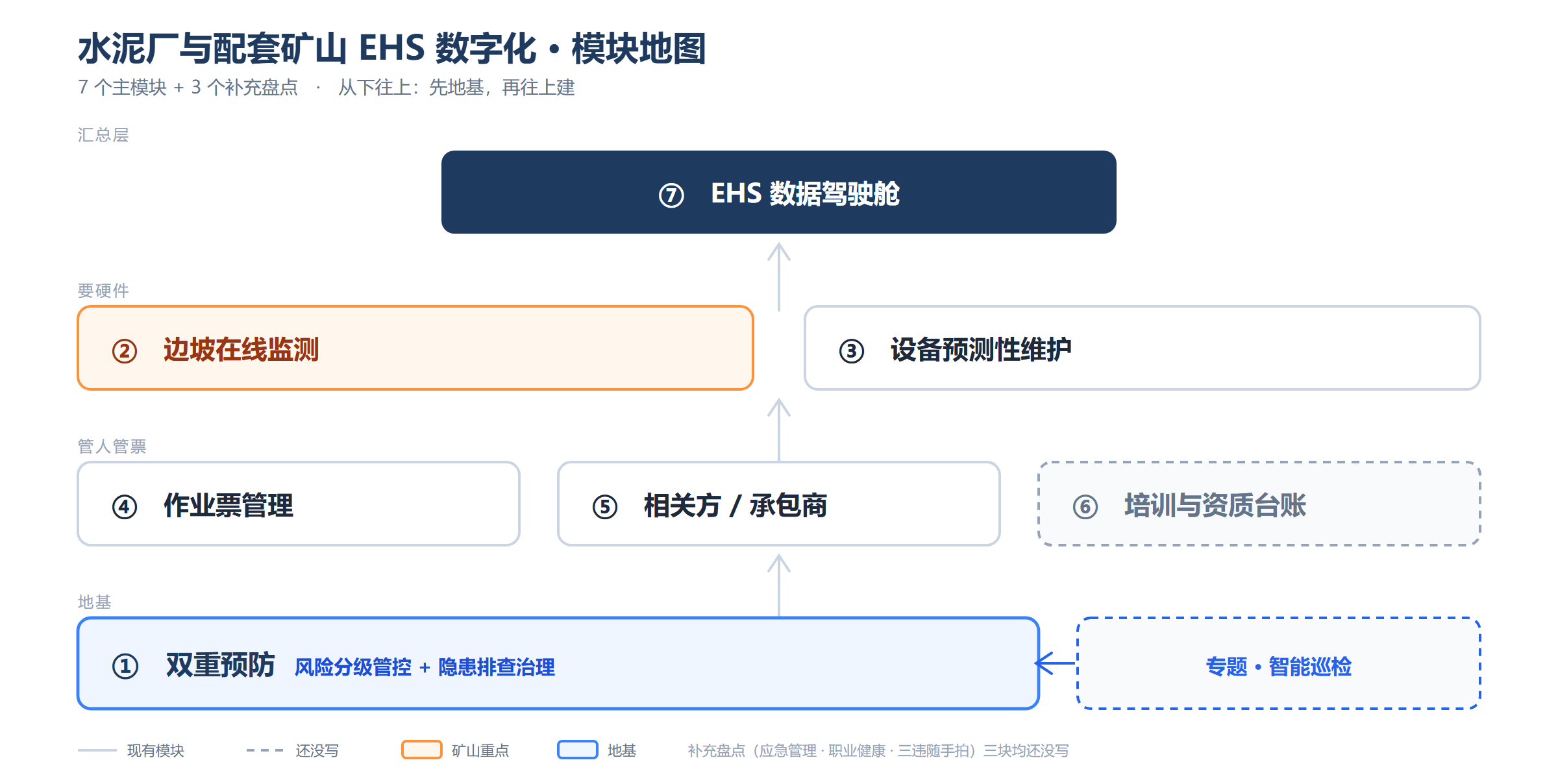

水泥厂与配套矿山 EHS 数字化模块图:七个主模块按地基、管人管票、要硬件的、汇总层四层排列,虚拟框为还没写的模块,橙色为矿山重点

虚线框是这块系统还没写的几个;橙色是矿山重点。三个补充盘点目前也都还没写,见下面「另外三块」。

先说结论:分四层,不是按重要性排

图里为什么这么排?因为这几块之间有前置关系,不是想先上哪个都行:

  • 第一层是地基:双重预防。没有它,后面几块的数据没有归口。
  • 第二层管人管票:作业票、相关方、培训资质。这三块靠规范流程就能先跑起来,不太依赖硬件。
  • 第三层要硬件:边坡监测、设备预测性维护。收益大,但周期长、投入高。
  • 第四层是汇总层:数据驾驶舱。前面没数据,它就只是个空壳。

七个模块,逐块看

① 双重预防(风险分级管控 + 隐患排查治理) 厂区 + 矿山通用

风险台账落进系统生成动态四色图;隐患排查按公司、部门、工段、岗位分层发起,从发现、指派、整改到验收全程在线留痕,超期自动提醒。后面几块的数据大多汇到这里,所以它是整套系统的地基。

先看这几篇:

② 边坡在线监测 石灰石矿山重点 待补

GNSS 表面位移、爆破振动、降雨与地下水位、视频辅助识别。这块真正的价值不在采了多少数据,在阈值预警能不能推到责任人手上、形成处置闭环——很多厂上了 GNSS,数据只在电脑里躺着。

系统怎么落地这块还没写。阈值怎么定、预警推给谁、误报怎么处理,比设备参数更容易出问题,整理完放上来。

先看一篇已经发生过的:

③ 设备预测性维护 厂区 + 矿山通用

振动、温度、电流趋势,让检修工知道先修哪台、带什么备件。优先覆盖安全联锁设备——托轮轴瓦温升烧瓦、皮带跑偏撕裂这类直接关联事故的,比单纯效率维度更该先上。

先看这几篇:

④ 作业票管理 厂区 + 矿山通用

动火、高处、受限空间、临时用电、吊装,票、审批、现场确认、监护到位、超期提醒全在线。纸质票最常见的三个漏洞是”票签了人没到场””作业超时没人管””监护空档”。

先看这几篇:

⑤ 相关方 / 承包商管理 厂区 + 矿山通用

以项目与合同为主线:资质动态核验、进场撤场申报、培训考试、作业票绑定、年度评价与黑名单。这条联动最实用——证照进场时有效、作业期间过期的,系统自动暂停其开票资格。

先看这几篇:

⑥ 培训与资质台账 厂区 + 矿山通用 待补

培训计划、扫码签到、在线考试、学时统计、证照到期提醒。特种作业操作证、安全管理人员考核合格证、特种设备作业人员证,过期了检查就是硬伤。很多厂这块台账是年底集中补的,系统能把它变回日常记录。

这块还没写。

⑦ EHS 数据驾驶舱 厂区 + 矿山通用 待补

严格说它不是独立业务模块,是汇总展示层。价值在能按角色下钻:集团看各厂排名,厂长看本厂风险热力图,安全科长看当天待办和超期闭环。不同角色进系统第一眼看到的不一样,才叫”每天知道该盯哪三件事”。

这块还没写。前面六块没数据,驾驶舱就是空壳,所以它也排最后。

另外三块,最容易被漏掉

上面七块是主框架,实际盘需求时还有三块经常被漏。它们不一定是独立系统,但盘点时必须过一遍:

  • 应急管理——预案、物资、演练记录。预案如果能结构化成行动清单、演练按步骤打卡,出事时真能调出来,比存一堆照片有用。
  • 职业健康——粉尘、噪声、高温,职业健康档案、危害因素清单、体检记录、防护用品发放。偏职业卫生,但和安全管理强相关。
  • 三违 / 随手拍 / 行为观察——一线安全员最常用的反违章手段。关键要和隐患模块打通:能整改的走隐患闭环,涉及人员考核的进三违台账,否则记录停在微信群里没法统计。

这三块目前都还没有内容,记在这里,后面一块块补。

专题:智能巡检(不在这七块里)

单独说它,因为它不在七个模块里,却是多数厂实际上的第一步。

为什么不算独立模块:它是模块①的采集入口。一次巡检的完整动作是——扫码打卡、对照清单检查、拍照上报、隐患派单、限时整改、照片验证、闭环销项。前三个动作是采集,后四个动作就是①的隐患排查闭环。所以它的价值落在闭环上,不是落在设备上。

为什么值得单列:它花钱最少、最容易立项、也最先能拿出数字(整改率)。而且它横跨两块——AI 识别跑冒滴漏归设备侧,识别安全帽和人员闯入归行为侧。

从这几篇进,按这个顺序看:

不在这七块里,但你可能也在找

这几块不算系统模块,是管理动作或节奏性的东西,平时搜的人不少,一并放在这里:

先上哪块:四阶段

不建议一上来全铺。下面这个顺序是按”能不能先拿出数据”排的,不是按模块编号排的。

阶段 上什么 为什么先它 前提
一 ① 双重预防
(含智能巡检)
花钱最少,最先能拿出整改率;其他模块的数据都往这里汇 不需要硬件,纸和 Excel 也能先跑起来
二 ④ 作业票
⑤ 相关方
⑥ 培训资质
检查最容易开整改单的地方;靠规范流程就能跑 ⑤ 要用 ④ 的作业票权限做联动
三 ② 边坡监测
③ 预测性维护
收益最大,但也最慢 要上硬件;阈值得靠自己的历史数据定,不是厂家给个数
四 ⑦ 驾驶舱 汇总层,放最后 依赖 ①③④⑤ 已有数据

三个容易忽略的判断

一、分头买,等于又造一次信息孤岛。七块分属不同厂商的系统,数据汇不到驾驶舱,安全科长还是得开五个系统。选型时先把”能不能互通、能不能对接现有 DCS 和视频监控”问在前面。

二、产线和矿山是两套逻辑。水泥产线的巡检点相对固定;矿山的点位随采掘推进经常变,道路改线、台阶推进,固化的巡检路线两周就失真。用同一套模板往两边推,最后是一边能用一边不用。

三、别先买设备。见过窑头装了一圈 AI 摄像头、半年后后台登录记录寥寥的——巡检员还在走纸质路线,摄像头成了电子监工。设备是最后一步,不是第一步。

想把这张图变成自己厂的盘点表

我整理了一份《系统模块选型对照表》,七个模块加三个补充,逐项勾”已有 / 部分有 / 没有”,填完一遍基本就知道自己厂缺哪块、哪块该先动。

加我微信 AnHuan_ZhiNao,备注「系统模块」,我把对照表发你。想聊聊你厂现在最该从哪块切入,也是这个微信。


关于作者:智脑君,安全生产数字化实践者。

网站「安环智识」(cementehs.com) 发布深度内容,微信公众号「水泥安环智脑」同步推送精简版。

无论你在哪个平台看到,都是同一套内容体系。

这个页面提到的《系统模块选型对照表》是加微信 AnHuan_ZhiNao 备注「系统模块」领取;网站其他的可勾选清单与工具,整理在「资料工具」页。想看系统怎么在你厂落地,也是这个微信。
