水泥厂智能巡检落地六步法:顺序错了,设备买了也白买

摘要

见过不少水泥厂和配套矿山搞智能巡检,开头都一样:”我们想上,但不知道从哪一步开始。”有的先买了摄像头,装完没人用;有的上了系统,巡检还是纸质;有的试点挺成功,一推广就熄火。回头看,问题大多不是技术不行,是落地顺序乱了。这篇把我在这几年项目里反复验证的六步推进顺序整理出来:先看清现状、算清账,再定范围选方案,小范围试点跑通,把隐患闭环做实,最后才轮到 AI 和持续迭代。每一步都配了”做什么、怎么踩坑”。尤其现在行情紧、采购预算卡得死,更怕顺序错、设备白买——这篇就是帮你在花钱之前先把顺序想明白。

一、先说三个真实场景

场景一:某厂窑头装了一圈 AI 摄像头,预算花了不少。半年后去看,后台登录记录寥寥——巡检员还是拿着纸质表在走老路线,摄像头成了”电子监工”,一线抵触,最后干脆没人提了。

场景二:一个集团统一定了系统,产线和配套石灰石矿用同一套模板推下去。结果矿山的巡检点随采掘推进经常变化(采场推进、道路改线),固化的巡检路线两周就失真,矿山那边干脆回到手工台账。

场景三:某厂试点很成功——车间主任天天盯数据,整改很快。一推广到全厂,没人盯了,巡检员上报隐患的意愿下降,隐患上报量断崖下跌,三个月后系统里一半账号再没登录过。

这三个场景的病根是同一个:顺序错了。设备先行、系统先行、试点当样板工程——都在给”想当然”买单。

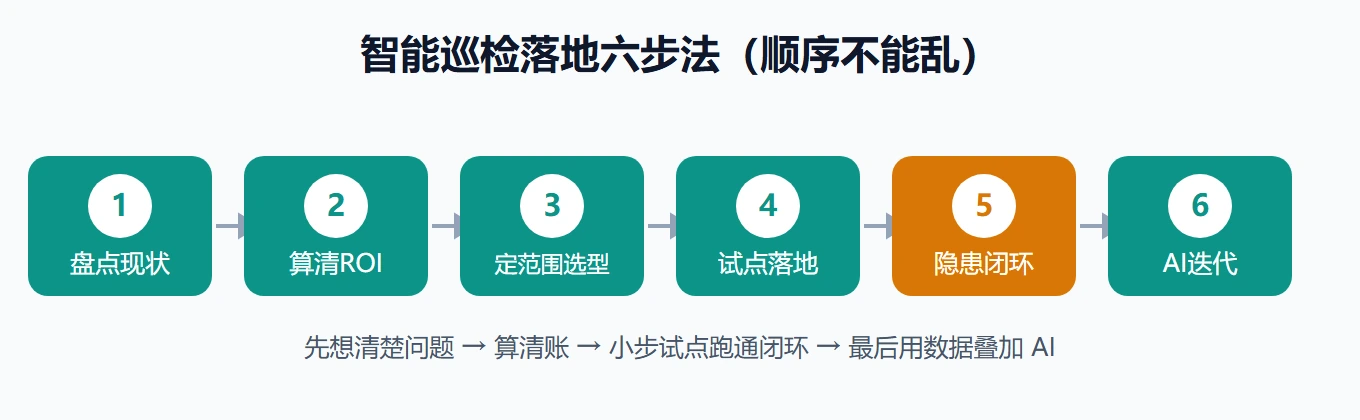

六步法总览

二、六步法:每一步做什么、怎么踩坑

第①步 盘点现状:把”现在怎么巡检”画出来

先别想系统,先把现状看清楚。找人聊一遍、跟着走一遍巡检路线,把现有流程画成一张图。

传统巡检最常见的四个病:形式主义(打卡代替检查)、依赖经验(质量全靠个人责任心)、响应滞后(发现到整改流程长)、难以追溯(出了事回溯不了过程)。

对着这四个病,把这几个问题盘清楚:现在有多少条路线、多少点位?记录方式是纸质、Excel,还是无记录?一条隐患从发现到整改平均几天?靠什么催办?数据最后有人看吗?

最大的坑:跳过这步直接选型。 现状不清,后面每一步都在拍脑袋。

第②步 算清这笔账:ROI 先算明白

管理层最常问的两句话:”投入这么多,多久回本?””能不能先算算我厂大概的账?”——所以账要放在选型前面算。

一个 5000t/d 水泥线的测算(详细过程我写过一篇完整的,见文末链接):一次性投入 40 万(软件 18 + AI 摄像头 12 + 终端 2 + 实施培训 8),年收益约 183 万(减少停机 120 + 人力效率 48 + 隐患整改提效 15),扣除年运维费约 3 万后净收益约 180 万。静态回收期约 2.7 个月(未扣运维约 2.6 个月)——这是理想脱敏值:收益按理论满额算,前提是隐患闭环落地、流程执行到位;现实中受现场执行、隐患发现概率、停机风险频次影响,国内水泥厂真实落地的回收期多在 6–18 个月区间,具体是否推进还要结合自己厂的账。以下为脱敏示例,仅为测算逻辑,不代表实际报价。

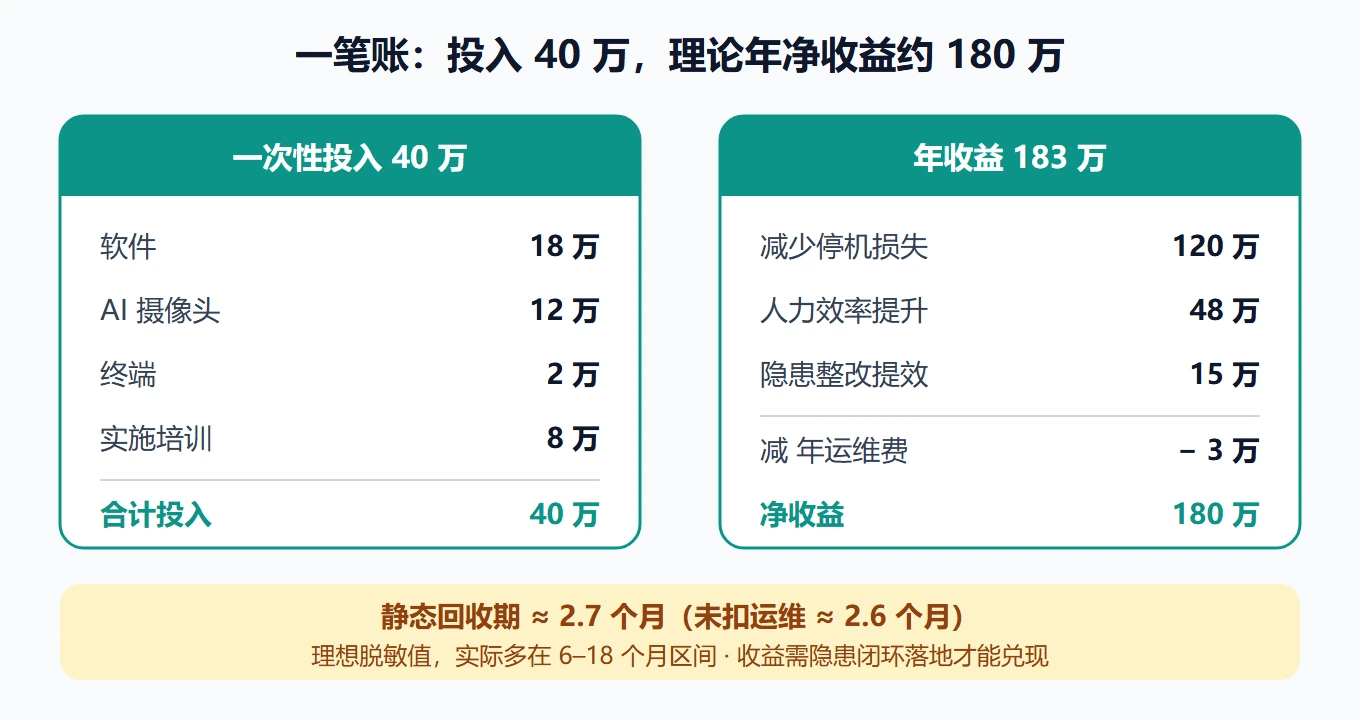

ROI算账结构

最大的坑:拿别人的案例数字直接套。 每条线的规模、停机损失、人力成本差很远,必须用自己厂的数填。我把这个测算做成了 Excel 模板,填自己的数字自动出结果,文末可以领。

第③步 定范围、选方案:产线和矿山是两件事

水泥产线和配套矿山,表面看着像,实际是两套逻辑,不能直接搬。 这是我见过最容易被低估、但学费排前列的坑:

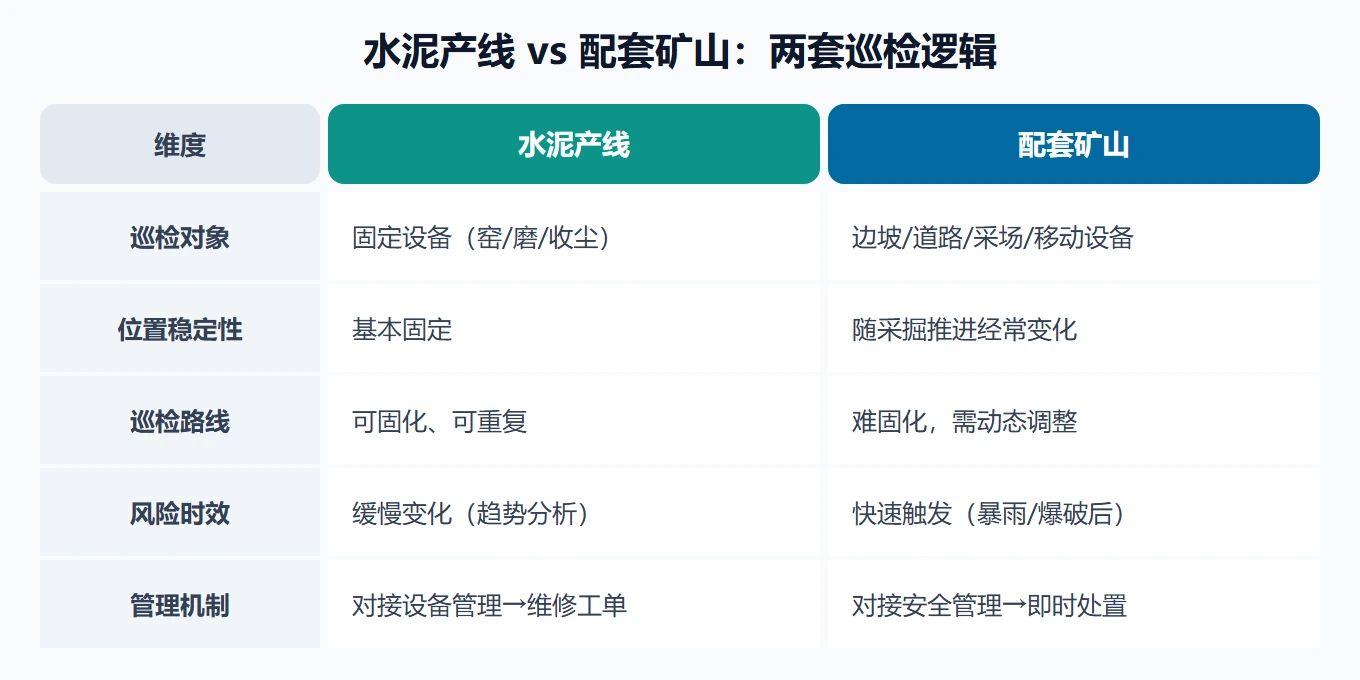

维度 水泥产线 配套矿山
巡检对象 固定设备(窑、磨、收尘器) 边坡、道路、采场、移动设备
位置稳定性 基本固定 随采掘推进经常变化
巡检路线 可固化、可重复 难以固化,需动态调整
风险时效 缓慢变化(趋势分析) 快速触发(暴雨/爆破后必须覆盖)
管理机制 对接设备管理→维修工单 对接安全管理→即时处置(可能停产)

选型原则一句话:不要先想”装几个摄像头”,先想”哪些风险点让人去巡检最危险”,从那个点倒推技术方案。 产线主流是固定摄像头+AI 识别、轨道机器人;矿山常用组合是 GNSS 边坡位移监测、视频 AI、无人机、爆破振动监测、降雨联动加密监测。这块的差异我专门写过一篇对比(见文末链接)。

产线与矿山巡检差异

第④步 试点落地:先跑通一个区域

选 1-2 个车间/区域,跑 3 个月。试点就两件事:任务驱动(系统自动推送当天任务清单)+ 标准执行(到点扫码、对照带图例的标准逐项查、拍照上传)。试点期就要跑最小闭环(隐患上报→派单→整改→验证),第⑤步是把这套闭环机制在全厂固化。

三条铁律:点位清单和老师傅一起定,别自己拍脑袋;标准列表要配图(正常 vs 异常长什么样);前两周天天看数据纠偏。

最大的坑:试点就想着全面上线。 试点是为了暴露问题,不是证明成功。老师傅的反对意见,恰恰是改进方向。

第⑤步 跑通隐患闭环:整改率才是真价值

前面四步都是打基础,这一步才是价值兑现的地方。闭环链路:隐患一键上报 → 自动派单 → 限时整改 → 照片验证 → 记录归档,超时自动催办。

某 6 基地集团的脱敏案例(完整记录见文末链接):按期整改率(闭环率)从 65% 提到 98%,平均整改周期从 7.2 天压到 2.4 天。最值得借鉴的不是系统多先进,而是把”催办”从人转移到系统上——超期自动升级通知上级,人的注意力留给难整改项。

最大的坑:只统计”发现了多少隐患”,不看”整改了多少、超期多少”。 没有闭环的巡检,数据再全也是自嗨。

第⑥步 主动发现、持续迭代:AI 最后上

在关键区域用 AI 补上”人看不到/看不及时”的部分:跑冒滴漏、人员闯入、未戴安全帽自动识别;矿山场景叠加 GNSS 位移监测、爆破振动监测、降雨联动加密监测。

AI 别在第一步就大规模上。 需要说明:前面对 ROI 的测算是按最终完整方案(含 AI 摄像头)算的总账,但实施上分阶段推进——先把人的巡检和隐患闭环跑通,AI 识别等流程稳定后再叠加。水泥矿山现场粉尘大、光照复杂,误报是常态——先跑通人的管理流程,再叠加 AI,用”AI 先看、人复核”的模式过渡。补充一句边界:边坡闯入、人员未戴安全帽等高风险点位,可以小范围先行部署 AI 预警,但它只是提醒,不替代人工巡检流程。之后每季度做一次数据复盘:哪些点位隐患最多、哪类问题反复出现、AI 报警阈值要不要调。

三、三个最贵的坑(按学费排序)

  1. 先买设备后想流程——摄像头装好了覆盖不到风险点,钱花了,巡检还是纸质。这是学费最贵的一个,因为沉没成本会让后面每一步都变形。
  2. 试点当样板工程做——领导来参观很好看,真实使用阻力全被掩盖。推广必熄火。
  3. 上了系统就撒手——系统只是开始,拉开差距的是上线后每季度有没有人认真复盘。

四、总结 + 一份自查表

六步法核心就一句话:先想清楚问题,再算清账,然后小步快跑,把闭环跑通,最后用数据持续迭代。

我把这六步做成了一份可勾选的落地自查表:HTML 版,浏览器打开就能打钩,支持打印留档。配套还有一份 ROI 测算 Excel 模板(填自己厂数字自动出结果)。

自查表和 ROI 工具我整理成了两份文件,加微信 AnHuan_ZhiNao,备注「六步法」,我直接发你——预算紧的时候,先把巡检闭环和自查做扎实,比急着上设备更划算。

延伸阅读(六步法相关的深度文章)


本文由「安环智识」原创,作者:智脑君。专注水泥及配套矿山安全生产数字化转型,提供深度洞察与实战方案。
