行情下行期,很多水泥厂和配套矿山的数字化预算被砍了,但上面检查没减、合规是刚性需求。有人问我:”系统买不起了,巡检是不是就只能糊弄?”我的答案恰恰相反——巡检的价值不在系统,在闭环。一张 Excel 台账、一个微信群派单、每周一次复盘,三个动作就能把隐患”发现—整改—销号”跑通。我拆过一个整改率从 65% 拉到 98% 的集团案例,真正起作用的不是系统多先进,是这三件事做对了,而它们纸和 Excel 完全能搭出来。
一、上个月去一个厂,看到的现象
上个月去某水泥厂,安全科长拉我到工位旁,指着电脑上一摞 Excel 说:”今年系统预算砍了,但集团每月要隐患数据,我这套还是得交。”
我看了眼他的表——发现问题了。他那个 Excel 有”发现日期””隐患描述””责任人”,但没有”整改截止日”,也没有”验收人”和”销号”这栏。也就是说,隐患记下来了,但没人知道”改到哪了、改完没、谁确认”。月底导出来的数,是”发现了 47 条”,不是”改完了几条”。
这不是个例。我见过太多厂,巡检做了、表填了,但闭环断在”整改”这一步——发现了等于做完了,至于改没改、超没超期,全靠安全员脑子里记、嘴上催。
所以今天想聊的,不是”要不要上系统”,而是”预算紧时,怎么不花钱把闭环做成真的”。 下面三步,都是现成工具,今天就能抄。

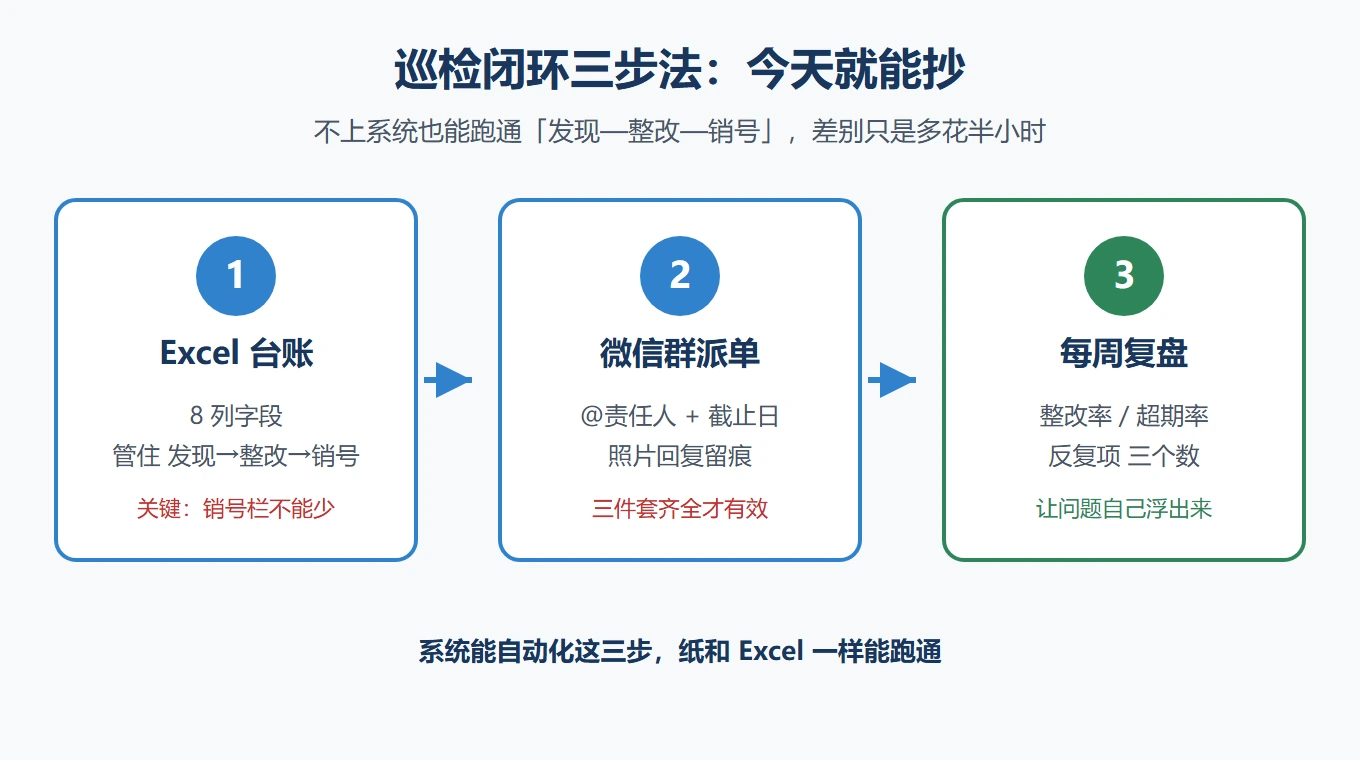

二、三步法:台账 → 派单 → 复盘
第①步:用 Excel 把台账建起来(一张表管住”发现—整改—销号”)

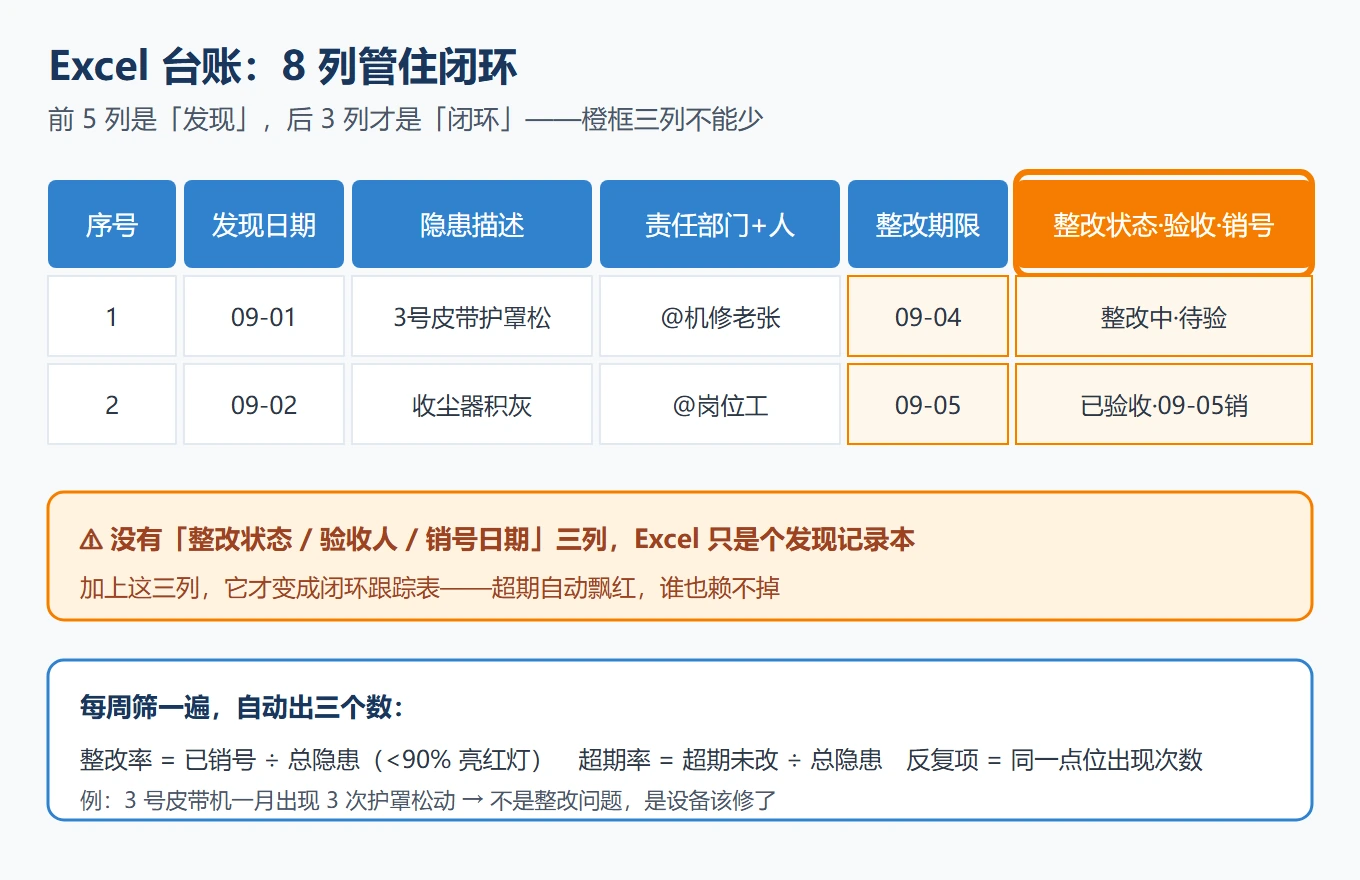

别搞复杂的。一张表,列就这 8 个:序号 / 发现日期 / 隐患描述 / 责任部门+责任人 / 整改期限 / 整改状态(未改·整改中·已验收) / 验收人 / 销号日期。
关键在最后三列——整改状态、验收人、销号日期。没有这三列,Excel 就是个”发现记录本”;加上这三列,它才变成”闭环跟踪表”。安全员每天打开,按”整改状态=未改且超过整改期限”筛一遍,超期的自动飘红,谁也赖不掉。
我那个安全科长听完,当场在表里插了三列。他说:”早知道就这几列这么关键,我之前白熬了多少夜手工对。”

第②步:用微信群做派单(零成本替代系统派单)

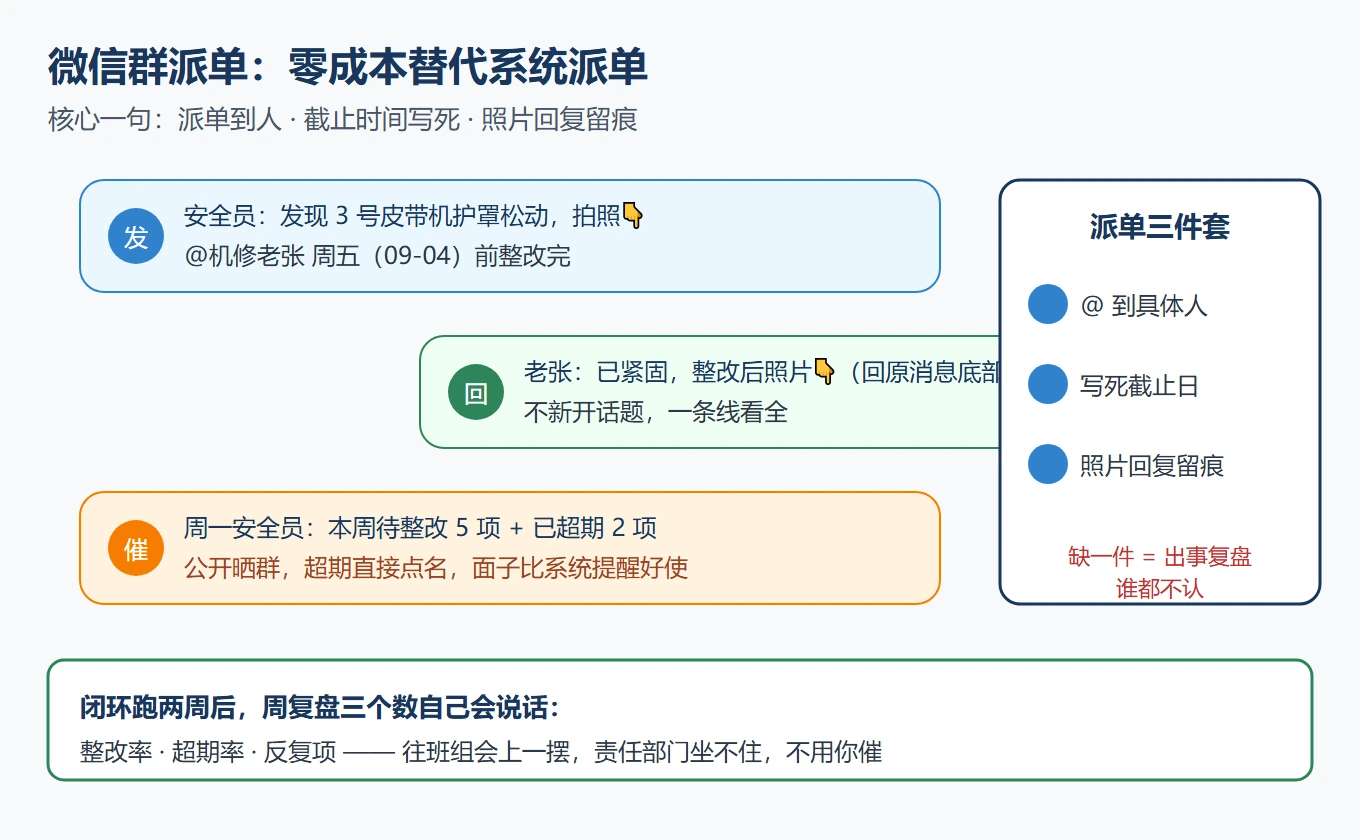

系统最贵的功能之一,是把隐患”自动派给责任人 + 限时催办”。其实微信群干这事一分钱不花:
- 发现隐患,拍照发群,@具体责任人 + 写明截止时间(”@机修老张 3 号皮带机护罩松动,周五前整改完”)
- 整改完,责任人回原消息底下发整改后照片,不新开话题,一条线看全
- 安全员每周一把”本周待整改 + 已超期”清单发群里,公开催办
这套打法的核心就一句:派单到人、截止时间写死、照片回复留痕。超期的不私下打招呼,直接群里点名——面子比系统提醒好使十倍。
第③步:每周做一次复盘(数据自己会说话)
闭环跑两周后,每周花半小时做一件事:把 Excel 导出来,数三个数——
- 整改率 = 已销号 ÷ 总隐患(低于 90% 就亮红灯)
- 超期率 = 超期未改 ÷ 总隐患(哪几个责任人老超期,一目了然)
- 反复项 = 同一个点位/同一类问题出现几次(比如”3 号皮带机”一月出现 3 次护罩松动,说明不是整改问题,是设备该修了)
这三个数往班组会上一摆,不用你催,责任部门自己就坐不住了。复盘的目的不是追责,是让问题自己浮出来——系统干这事靠算法,你干这事靠一张透视表。

三、三个最贵的坑(不上系统版)
- 台账只用来应付检查——填了”发现了 47 条”就交差,不追整改状态。这是最普遍的坑,等于巡检白做。记住:没有销号栏的台账,不算闭环。
- 派单靠人记、靠不住——”我口头跟他说了”是最危险的句式。没 @到人、没写截止日、没照片回复,出事复盘时谁都不认。微信群派单必须”三件套”齐全。
- 数据不复盘,闭环只是形式——表填得再全,半个月不看一次,隐患照样堆。每周半小时的复盘,是闭环和”填表表演”的分界线。
四、总结 + 一份能直接抄的工具
三步法就一句话:先有能销号的台账,再用群把单派到人,最后用周复盘让问题自己浮出来。 系统能帮你自动化这三步,但预算紧时,纸和 Excel 一样能跑通——差别只是你要多花半小时,换来的是合规真做了、检查不慌、出事不背锅。
我把这三步做成了一份可直接抄的工具包(HTML 版,浏览器打开就能看字段示例、派单话术和周报模板,支持打印留档):
① 这份工具包我整理成了可打印版,加微信 AnHuan_ZhiNao,备注「巡检闭环」,我直接发你,供参考。
② 这工具包你存一份在你们安全群——下次群里有人问”隐患咋闭环、表咋建”,直接甩过去,省得现找。
本文由「安环智识」原创,作者:智脑君。专注水泥及配套矿山安全生产数字化,提供深度洞察与实战方案。
👉 更多水泥安全数字化干货,访问 cementehs.com
👉 加微信 AnHuan_ZhiNao,备注「巡检闭环」领工具
免责声明:本文为个人项目经验记录,所有数据均已脱敏,不构成任何商业承诺或专业咨询意见。
