上EHS系统值不值?算笔人天账

摘要

每次有人问我”上 EHS 系统到底值不值”,我都会先让他算一笔人天账。算完你会发现一件挺意外的事:光看人天账,大多数厂算出来的答案是”不太值”。

这不是说系统没用,而是说账不能只这么算。决定值不值的其实是三笔账——人天账、风险账、迎检账——后两笔多数厂从来没算过。这篇把它们拆开,给你一张能自己填数的表。填完你自己判断,不用听我推销。

一、先看一个安全员的一上午

前阵子在一家水泥厂待了半天,跟着他们安全科的李工。

8 点到 9 点半,他在补上周的隐患台账——现场记在本子上的,回办公室再往 Excel 里敲一遍。9 点半到 10 点半,他在催三条整改单,微信发了一遍没回音,又跑去机修班找人。10 点半到 11 点半,他在翻上个月的培训签到表,因为下周有检查,要凑一套完整资料。

一上午过去了。真正去现场的时间:零。

这种半天不是个例。问题是,这些时间从来没被算成成本——因为在工资表上看不见。但它确实在消耗。

二、第一笔账:人天账(最好算,但算完往往”不值”)

把上面那些事拆成三块,多数厂都逃不开:

  • 填表:现场记录转 Excel、月度报表、重复录入
  • 催办:整改单发出去要盯着、签字要跑腿
  • 找材料:迎检前翻箱倒柜凑证据链

算法很直白,你可以直接换成自己厂的数:

一个安全员每天花在这三件事上 ≈ 1.5 小时
× 一年 250 个工作日 = 375 小时
÷ 8 小时/人天 ≈ 47 人天

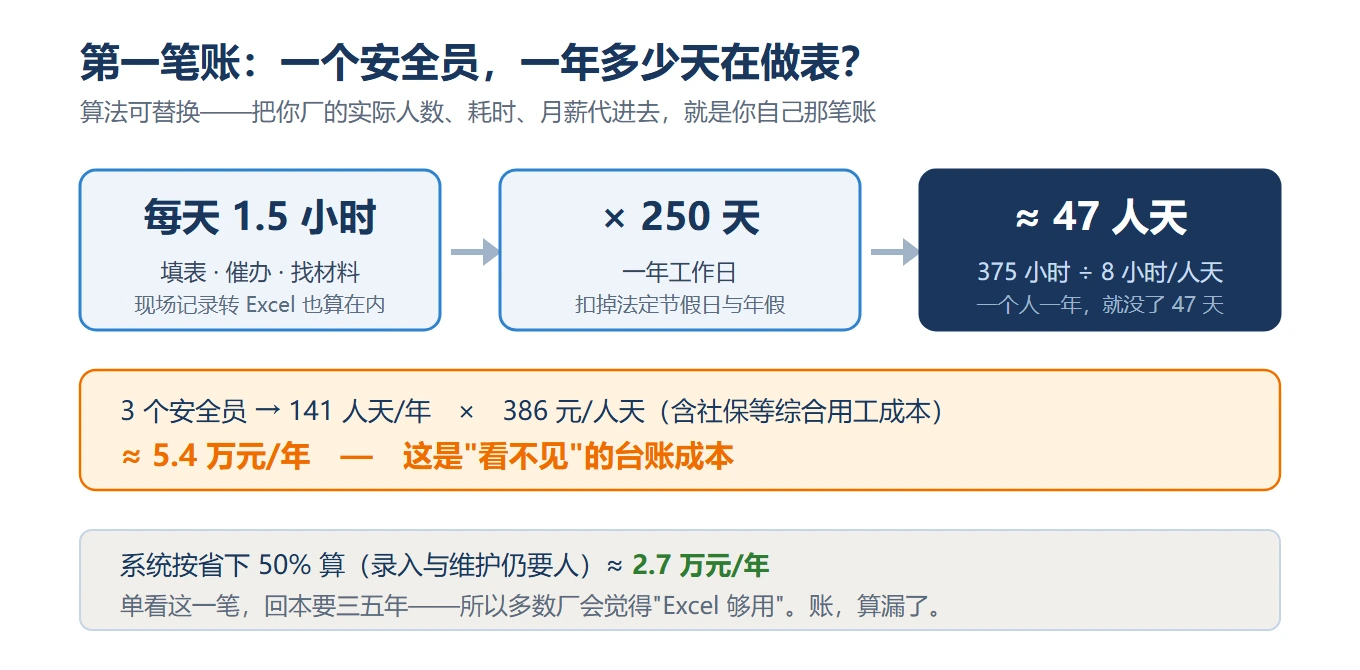

人天账怎么算

一个厂 3 个安全员,一年就是 141 人天。

折成钱:月薪 6000 元,月均计薪 21.75 天,日薪约 276 元;加上社保公积金等综合用工成本,按 1.4 倍算约 386 元/人天。

141 × 386 ≈ 5.4 万元/年。

那上系统能省多少?这里得老实说——不可能全省。系统也要录入、也要维护、也要有人管,能省掉一半就算不错了。

按省 50% 算:一年省 2.7 万元。

现在你明白问题在哪了:一套 EHS 系统首年投入通常在几万到十几万,之后还有年费。光看人天账,回本周期动辄三五年——所以很多人算完的结论是”Excel 够用了,先不急”。

这个结论,其实是因为账算漏了。

三、第二笔账:风险账(这才是大头)

人天账算的是”省时间”,风险账算的是”避免损失”。这俩不是一个量级。

按《安全生产法》(2021 年修正)第一百一十四条,发生一般事故、且单位负有责任的,罚款三十万元以上一百万元以下。注意这是罚款,赔偿、停产整顿、整改投入另算。

30 万是什么概念?按前面 386 元/人天折算:

30 万 ≈ 777 人天 ≈ 3 个安全员干满一年。

换句话说,一次一般事故的罚款,就把三年省下来的人天全吃回去了,还是倒贴。

⚠️ 但风险账不能瞎算,我得说清楚它的边界:

  • 它是概率 × 损失,不是确定收益。系统能降低的是”隐患漏检”和”闭环断在半路”的概率,不能把风险归零。
  • 所以这笔账的正确用法不是”我们肯定能省 30 万”,而是问一句:我们厂现在最大的风险敞口,是不是出在”发现了但没闭环”上? 如果是,系统的价值就在这里。

四、第三笔账:迎检账(最容易被漏算)

这笔账几乎没人算,但它最实在。

检查来了,问你要某条隐患的完整证据链——什么时候发现的、谁整改的、谁验收的、前后照片——你能不能 10 分钟内拿出来?

拿得出来,检查顺利过;拿不出来,轻则限期整改,重则停业整顿。

停业一天多少钱?一条 5000t/d 的水泥线,按吨毛利 30 元粗算,一天就是 15 万(各厂差异大,你自己替换这个数)。停业三天,够上好几套系统了。

系统在这里的价值不是”省时间”,而是“随时拿得出证据”。这个能力平时看不见,出事那天才知道贵。

五、所以到底值不值?三条判断线

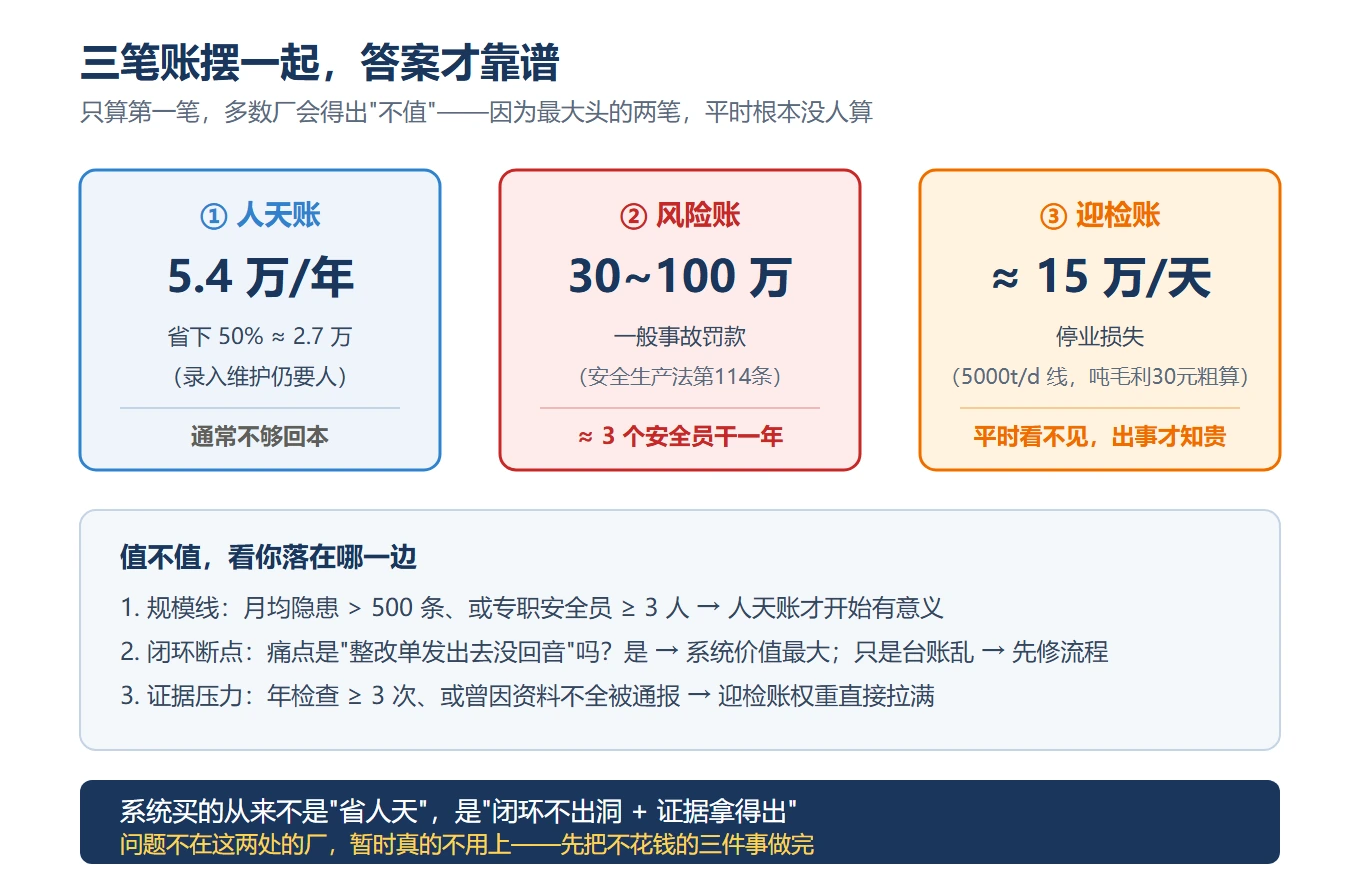

三笔账与决策结论

别听结论,看你自己落在哪一边:

1. 规模线
月均隐患 > 500 条,或专职安全员 ≥ 3 人 → 人天账开始有意义。
低于这条线,说实话:先别上系统,把 Excel 流程理顺更划算。

2. 闭环断点
你现在的痛点是”整改单发出去就没回音”吗?
是 → 系统价值大,这就是它最擅长的事;不是(比如只是台账乱)→ 先解决流程,上系统也救不了流程。

3. 证据压力
一年被检查几次?有没有因为资料不全被通报过?
≥ 3 次/年,或有过因拿不出闭环证据被要求限期整改 → 迎检账权重直接拉满。

一句话总结:系统买的从来不是”省人天”,是”闭环不出洞 + 证据拿得出”。 如果你的问题根本不在这两处,那暂时真的不用上。

六、先别急着上:不花钱能做的三件事

行情紧、预算卡的厂,我一般先劝这三步,一分钱不用花:

  1. 把台账字段固定下来。不要每次检查临时加列,字段一变,历史数据就废了一半。
  2. 整改单必须有”责任人 + 期限 + 验收人”三要素,缺一项不收。这条能解决一半的闭环断。
  3. 每月统计一次闭环率(已闭环 ÷ 已发出)。先看清自己漏在哪,再谈工具。

这三件做完,你才知道自己该上什么系统、上多大——而不是被方案牵着走。

七、总结 + 行动引导

上系统值不值,没有统一答案,只有你自己厂的那张账。

人天账告诉你省多少时间(通常不够回本),风险账告诉你漏检一次赔多少(这才是大头),迎检账告诉你出事那天拿不拿得出证据(平时看不见)。三笔一起算,答案才靠谱。

⚠️ 顺便提一句:多数厂算这笔账的时候,第二笔”风险账”是整段跳过的——因为不知道该怎么估。我们整理的那张表里,这一段是拆成可填项的。

① 这张 《EHS 系统人天测算模板》 我整理成了会自动算的 HTML 版(填人数、耗时、月薪,直接出年人天和年成本,还能对比系统投入),加微信 AnHuan_ZhiNao,备注「系统ROI」,我直接发你。

② 算完顺手存一份在你们安全群——下次群里再有人问”上系统到底值不值”,直接甩过去,省得各说各的。


本文由「安环智识」原创,作者:智脑君。专注水泥及配套矿山安全生产数字化,提供深度洞察与实战方案。
